Studi Kasus Pemasangan Penangkal Petir pada Fasilitas Industri

Studi Kasus Pemasangan Penangkal Petir pada Fasilitas Industri

Studi Kasus Pemasangan Penangkal Petir pada Fasilitas Industri: Tahapan Instalasi hingga Sistem Siap Digunakan

Pendahuluan

Fasilitas industri merupakan salah satu aset yang memiliki risiko tinggi terhadap sambaran petir. Bangunan dengan dimensi besar, keberadaan mesin produksi, panel listrik, tangki penyimpanan, serta aktivitas operasional selama 24 jam membuat perlindungan terhadap sambaran petir menjadi kebutuhan yang tidak bisa diabaikan. Kerusakan akibat petir bukan hanya menyebabkan gangguan operasional, tetapi juga dapat memicu kerugian finansial yang besar hingga membahayakan keselamatan pekerja.

Melalui Studi Kasus Pemasangan Penangkal Petir pada Fasilitas Industri: Tahapan Instalasi hingga Sistem Siap Digunakan, kita dapat memahami bagaimana proses pemasangan sistem proteksi petir dilakukan secara profesional mulai dari tahap survei hingga sistem dinyatakan siap beroperasi. Artikel ini juga memberikan gambaran mengenai pentingnya perencanaan, pemilihan material, serta pengujian agar sistem mampu bekerja secara optimal ketika terjadi sambaran petir.

Mengapa Fasilitas Industri Membutuhkan Penangkal Petir?

Tidak semua bangunan memiliki tingkat risiko yang sama. Pada kawasan industri, beberapa faktor berikut meningkatkan potensi bahaya akibat sambaran petir, antara lain:

  • Luas area bangunan yang besar.
  • Banyak menggunakan struktur logam.
  • Memiliki instalasi listrik berkapasitas tinggi.
  • Terdapat mesin produksi bernilai miliaran rupiah.
  • Beroperasi hampir tanpa henti.
  • Menyimpan bahan kimia atau material mudah terbakar.

Apabila petir mengenai bangunan tanpa sistem proteksi yang memadai, dampaknya dapat berupa:

  • Kerusakan panel listrik.
  • Mesin produksi berhenti beroperasi.
  • Gangguan sistem otomatisasi.
  • Kerusakan jaringan komputer.
  • Risiko kebakaran.
  • Gangguan operasional yang menyebabkan kerugian produksi.

Karena itulah pemasangan sistem proteksi petir harus direncanakan secara matang sesuai karakteristik bangunan industri.

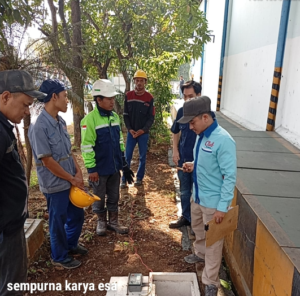

Tahap 1: Survei Lokasi dan Analisis Risiko

Tahapan pertama sebelum pemasangan adalah melakukan survei langsung ke lokasi proyek.

Tim teknis biasanya melakukan beberapa pemeriksaan, seperti:

  • Mengukur tinggi bangunan.
  • Mengidentifikasi area paling tinggi.
  • Menentukan titik pemasangan air terminal.
  • Mengamati kondisi tanah.
  • Mengukur nilai tahanan tanah apabila grounding lama sudah tersedia.
  • Mengevaluasi kondisi panel listrik utama.

Selain itu dilakukan analisis berdasarkan standar proteksi petir yang berlaku untuk menentukan tingkat kebutuhan perlindungan bangunan.

Pada tahap ini juga dihitung radius perlindungan sehingga jumlah terminal petir yang dipasang benar-benar mampu melindungi seluruh area fasilitas.

Tahap 2: Perencanaan Sistem Proteksi Petir

Setelah survei selesai, tim engineering mulai membuat desain sistem.

Perencanaan biasanya meliputi:

Penentuan Jenis Penangkal Petir

Untuk fasilitas industri umumnya digunakan:

  • Sistem Elektrostatis (ESE)
  • Sistem Konvensional (Franklin Rod)

Pemilihan dilakukan berdasarkan:

  • Luas area
  • Tinggi bangunan
  • Nilai aset
  • Tingkat risiko petir

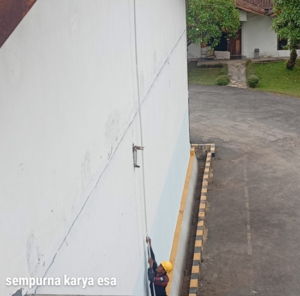

Penentuan Jalur Down Conductor

Down conductor merupakan jalur penghantar arus petir menuju grounding.

Pada tahap ini ditentukan:

  • Posisi kabel BC atau Copper Tape
  • Jalur paling aman
  • Titik pengikat kabel
  • Perlindungan mekanis kabel

Jalur dibuat sesingkat mungkin agar hambatan aliran arus petir tetap rendah.

Desain Grounding

Grounding merupakan bagian paling penting dalam sistem proteksi petir.

Desain grounding mempertimbangkan:

  • Jenis tanah
  • Kedalaman tanah
  • Kandungan air
  • Nilai resistansi target

Apabila kondisi tanah kurang baik, jumlah ground rod dapat ditambah atau menggunakan sistem grounding khusus agar nilai tahanan tetap memenuhi standar.

Tahap 3: Persiapan Material

Sebelum pekerjaan dimulai seluruh material dipastikan sesuai spesifikasi.

Material yang umum digunakan meliputi:

  • Air Terminal
  • Tiang Penangkal Petir
  • Kabel BC
  • Copper Tape
  • Ground Rod Copper Bonded
  • Ground Clamp
  • Grounding Box
  • Test Joint
  • Conduit
  • Bracket
  • Fastener Stainless Steel

Seluruh material diperiksa terlebih dahulu agar tidak terdapat cacat maupun kerusakan selama pengiriman.

Tahap 4: Pemasangan Tiang Penangkal Petir

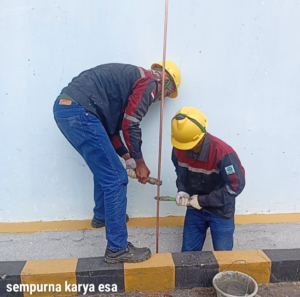

Tahapan berikutnya adalah pemasangan tiang.

Tiang dipasang pada struktur bangunan yang memiliki kekuatan memadai.

Apabila ketinggian cukup besar biasanya digunakan:

  • Base Plate
  • Anchor Bolt
  • Sling Guy Wire
  • Penyangga tambahan

Selama proses pemasangan seluruh pekerjaan mengikuti prosedur keselamatan kerja terutama ketika bekerja di ketinggian.

Posisi tiang harus benar-benar tegak agar mampu menopang air terminal secara optimal.

Tahap 5: Instalasi Air Terminal

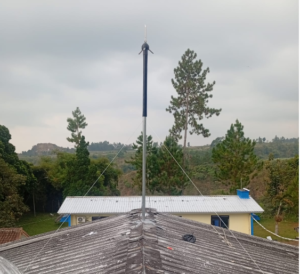

Air Terminal merupakan komponen pertama yang menerima sambaran petir.

Pemasangan dilakukan pada titik tertinggi bangunan sehingga area perlindungan dapat maksimal.

Pada fasilitas industri yang memiliki area luas terkadang digunakan lebih dari satu air terminal agar seluruh bangunan memperoleh perlindungan yang optimal.

Ketinggian pemasangan juga disesuaikan dengan hasil perhitungan radius proteksi.

Tahap 6: Instalasi Down Conductor

Setelah air terminal terpasang, pekerjaan dilanjutkan dengan pemasangan jalur penghantar.

Kabel ditarik menuju sistem grounding menggunakan jalur yang telah direncanakan.

Studi Kasus Pemasangan Penangkal Petir pada Fasilitas Industri: Tahapan Instalasi hingga Sistem Siap Digunakan

Hal-hal yang diperhatikan selama pemasangan antara lain:

  • Tidak banyak tikungan tajam.
  • Sambungan dibuat kuat.
  • Menggunakan clamp berkualitas.
  • Jarak pengikat kabel sesuai standar.
  • Terhindar dari gangguan mekanis.

Pekerjaan ini sangat menentukan keberhasilan sistem ketika menghantarkan energi petir menuju tanah.

Tahap 7: Instalasi Grounding

Grounding menjadi komponen yang membuang energi petir ke dalam tanah secara aman.

Proses pemasangan meliputi:

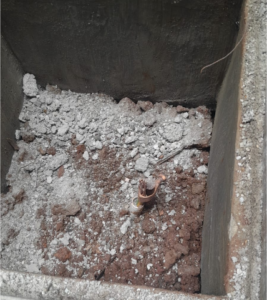

Pengeboran atau Penanaman Ground Rod

Ground rod dipasang hingga mencapai lapisan tanah yang memiliki konduktivitas baik.

Pada beberapa lokasi digunakan lebih dari satu batang ground rod yang dihubungkan menjadi satu sistem.

Studi Kasus Pemasangan Penangkal Petir pada Fasilitas Industri: Tahapan Instalasi hingga Sistem Siap Digunakan

Penyambungan Kabel Grounding

Seluruh sambungan menggunakan clamp atau exothermic welding sesuai kebutuhan proyek.

Hal ini bertujuan menjaga kontinuitas penghantar dalam jangka panjang

Studi Kasus Pemasangan Penangkal Petir pada Fasilitas Industri: Tahapan Instalasi hingga Sistem Siap Digunakan

Pemasangan Grounding Box

Grounding box dipasang agar titik pengujian mudah dilakukan ketika proses inspeksi maupun maintenance.

Tahap 8: Pemeriksaan Instalasi

Sebelum sistem dinyatakan selesai, dilakukan pemeriksaan menyeluruh.

Pemeriksaan meliputi:

  • Kekuatan bracket.
  • Kerapihan jalur kabel.
  • Kekencangan baut.
  • Sambungan grounding.
  • Posisi air terminal.
  • Kondisi tiang.

Seluruh instalasi diperiksa kembali agar tidak ada komponen yang terlewat.

Tahap 9: Pengujian Sistem

Tahap berikutnya merupakan bagian yang sangat penting.

Beberapa pengujian yang dilakukan yaitu:

Pengukuran Nilai Grounding

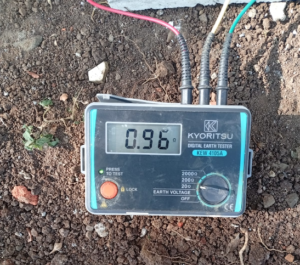

Pengukuran menggunakan Earth Tester.

Hasil pengujian dibandingkan dengan nilai target sesuai kebutuhan proyek dan standar yang berlaku.

Semakin kecil nilai tahanan tanah, semakin baik kemampuan sistem dalam mengalirkan arus petir.

Studi Kasus Pemasangan Penangkal Petir pada Fasilitas Industri: Tahapan Instalasi hingga Sistem Siap Digunakan

Pengujian Kontinuitas

Pengujian ini memastikan seluruh jalur penghantar tersambung dengan baik mulai dari air terminal hingga grounding.

Apabila ditemukan hambatan yang tidak normal, maka dilakukan perbaikan sebelum proyek diserahterimakan.

Pemeriksaan Visual

Pemeriksaan visual dilakukan kembali untuk memastikan seluruh instalasi sesuai gambar kerja.

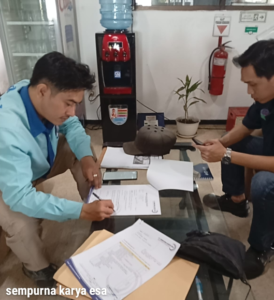

Tahap 10: Dokumentasi dan Serah Terima

Setelah seluruh pengujian selesai, proyek memasuki tahap akhir.

Dokumen yang biasanya diberikan kepada pelanggan meliputi:

  • Laporan hasil pengujian.
  • Dokumentasi pemasangan.
  • Layout instalasi.
  • Data material.
  • Panduan perawatan.
  • Berita acara serah terima.

Dengan adanya dokumentasi tersebut, pelanggan memiliki referensi apabila suatu saat diperlukan inspeksi maupun penambahan sistem.

Studi Kasus Pemasangan Penangkal Petir pada Fasilitas Industri: Tahapan Instalasi hingga Sistem Siap Digunakan Studi Kasus Pemasangan Penangkal Petir pada Fasilitas Industri: Tahapan Instalasi hingga Sistem Siap Digunakan

Sistem Siap Digunakan

Setelah seluruh tahapan selesai, sistem dinyatakan siap digunakan.

Namun pekerjaan sebenarnya tidak berhenti sampai di sini.

Agar sistem tetap bekerja secara optimal, diperlukan inspeksi berkala seperti:

  • Pengukuran ulang grounding.
  • Pemeriksaan kondisi kabel.
  • Pemeriksaan clamp.
  • Pemeriksaan air terminal.
  • Pengecekan korosi.
  • Evaluasi kondisi grounding box.

Perawatan berkala membantu memastikan sistem tetap memiliki performa yang baik meskipun telah digunakan selama bertahun-tahun.

Studi Kasus Pemasangan Penangkal Petir pada Fasilitas Industri: Tahapan Instalasi hingga Sistem Siap Digunakan

Faktor yang Menentukan Keberhasilan Instalasi

Keberhasilan pemasangan tidak hanya bergantung pada kualitas material, tetapi juga pada proses instalasinya.

Beberapa faktor penting meliputi:

  • Perencanaan yang matang.
  • Penggunaan material berkualitas.
  • Teknisi yang berpengalaman.
  • Grounding dengan nilai tahanan rendah.
  • Jalur penghantar yang tepat.
  • Pengujian menyeluruh sebelum serah terima.

Kesalahan kecil pada salah satu tahapan dapat mengurangi efektivitas sistem proteksi petir secara keseluruhan.

Kesalahan yang Sering Terjadi Saat Pemasangan

Dalam praktik di lapangan masih sering ditemukan beberapa kesalahan, seperti:

  • Grounding tidak memenuhi nilai tahanan yang disyaratkan.
  • Jalur kabel terlalu banyak belokan tajam.
  • Sambungan kabel kurang kuat.
  • Material tidak sesuai spesifikasi.
  • Tidak dilakukan pengujian setelah instalasi selesai.
  • Tidak ada jadwal inspeksi berkala.

Kesalahan-kesalahan tersebut dapat meningkatkan risiko kegagalan sistem saat terjadi sambaran petir.

Kesimpulan

Melalui Studi Kasus Pemasangan Penangkal Petir pada Fasilitas Industri: Tahapan Instalasi hingga Sistem Siap Digunakan, dapat dipahami bahwa keberhasilan sebuah sistem proteksi petir tidak hanya ditentukan oleh pemasangan air terminal, tetapi juga oleh proses perencanaan, instalasi, grounding, pengujian, hingga dokumentasi akhir. Setiap tahapan memiliki peran penting untuk memastikan energi sambaran petir dapat dialirkan ke tanah dengan aman tanpa menimbulkan kerusakan pada bangunan maupun peralatan industri.

Bagi perusahaan yang ingin melindungi aset, mesin produksi, dan keselamatan pekerja, pemasangan penangkal petir sebaiknya dilakukan oleh tenaga profesional yang memahami standar teknis dan prosedur instalasi. Dengan sistem yang dirancang dan diuji secara benar, fasilitas industri akan memiliki perlindungan yang lebih andal sehingga operasional dapat berjalan dengan aman, stabil, dan berkelanjutan.

Studi Kasus Pemasangan Penangkal Petir pada Fasilitas Industri: Tahapan Instalasi hingga Sistem Siap Digunakan

Kami menyediakan layanan menyeluruh mulai dari perencanaan, analisis kebutuhan lokasi, pemasangan sistem grounding alternatif, hingga pengujian untuk memastikan hasil sesuai standar teknis yang berlaku. Setiap proses dikerjakan oleh tenaga ahli berpengalaman agar sistem bekerja maksimal dan aman digunakan. ⚡

Untuk informasi lebih lanjut, kunjungi:
🌐 www.jasaproteksipetir.com

Untuk konsultasi dan layanan instalasi penangkal petir, hubungi:
📱 0858-1156-3843

Percayakan kebutuhan instalasi penangkal petir Anda kepada tim profesional kami untuk solusi grounding yang tepat, aman, dan sesuai standar.

Artikel Terbaru Jasa Proteksi Petir

Produk Proteksi Petir

Follow Jasaproteksipetir.com

WhatsApp
Google
Instagram
LinkedIn
Tags: penangkal petir

Artikel Terkait

Tinggalkan Balasan

Alamat email Anda tidak akan dipublikasikan. Ruas yang wajib ditandai *

Fill out this field
Fill out this field
Mohon masukan alamat email yang sah.
You need to agree with the terms to proceed
